6月19日,老虎冲垃圾焚烧发电厂项目#1汽轮机进行扣盖

发布时间:2019-6-20 浏览次数:1128次

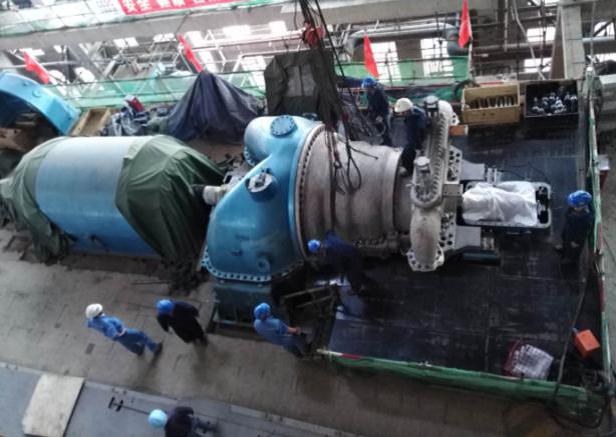

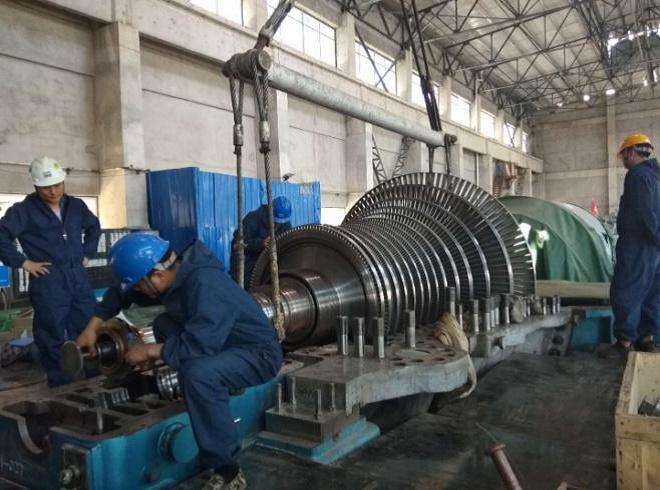

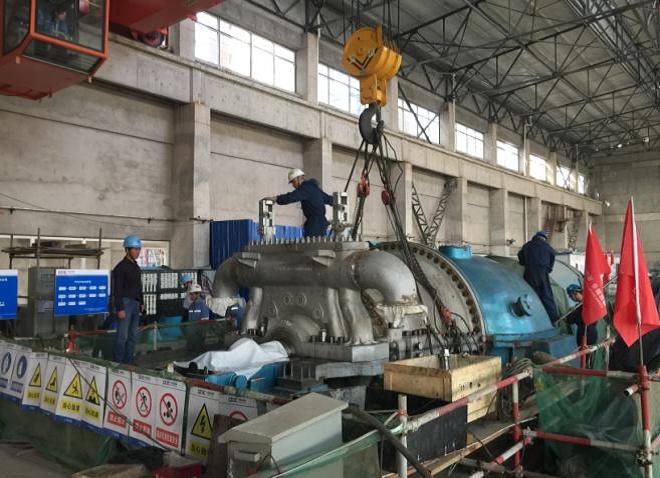

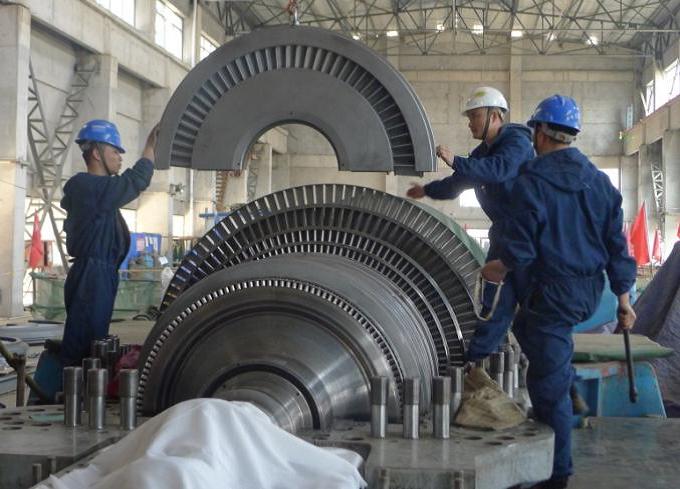

 老虎冲垃圾焚烧发电厂项目#1汽轮机扣盖于6月19日进行。19日上午9时开始清理下缸,然后进行扣盖前安全技术交底。10时01分开始下隔板套吊装,期间严格按照汽机扣盖施工方案,做好设备起吊、清扫检查、数据测量等每一道工序;隔板、轴承、转子等设备按照工序吊入汽缸,至下午17时30分,汽轮机扣盖工作顺利完成。

 继两台锅炉水压试验成功后,#1汽轮机一次扣盖成功,标志着施工的又一个重要节点完成,在各参建单位的积极努力下,大家团结协作,目标一致,为老虎冲焚烧发电项目发电前相关工作打下坚实基础。
